高山工程最大的特色就是工程地點位處偏遠到達不易,因此人員物資的運補及後勤補給的規劃是首先要面對的課題。高山整修工程的設計案的執行過程與其他類型設計案件其實差異不大。建築整修工程案主要處理的內容為:空間或機能調整(既有空間不符合目前使用需求)及汰舊更新既有設施設備(硬體設施老舊受損、設備不符需求)這兩方面的問題。而整修工程主要課題為如何因應設施現況(包含既有結構規模尺寸的限制以及既有周邊環境、建築風格、空間形式、既有機電設備及管路等因素),並納入新的需求,經綜合考量後規劃出符合使用機能及良好空間質感的方案,以期經過整修後,既有設施物能符合新的使用需求及延壽使用。
馬博拉斯山屋整修工程
本案(馬博拉斯山屋整修)位於馬博拉斯橫斷線,本路線為一條高級登山步道,在登山界亦是一條長程且為登百岳必走的路線。若由登山口至工區(馬博拉斯山屋)單趟路程約為32k、爬升約2700m,單進單出時程須五至六天,因此設計單位首先要克服的就是長時間的體能負荷及適應低溫底氧的環境。行經玉山國家公園園區最北端,步道自南投東埔登山口入口到花蓮玉里林道玉林橋出口約84.7公里,可通達園區東、北側各山區,步道沿著中央山脈稜線而走,沿線自然資源豐富,除了因山高路陡,屏障性較大外,稜線上斷崖嶙峋,極富地形地質景觀與挑戰性;雖有步道系統,但步徑較差,必須有完整之登山裝備、充沛之體力、耐力,以及豐富登山知識,方可從事此登山活動。

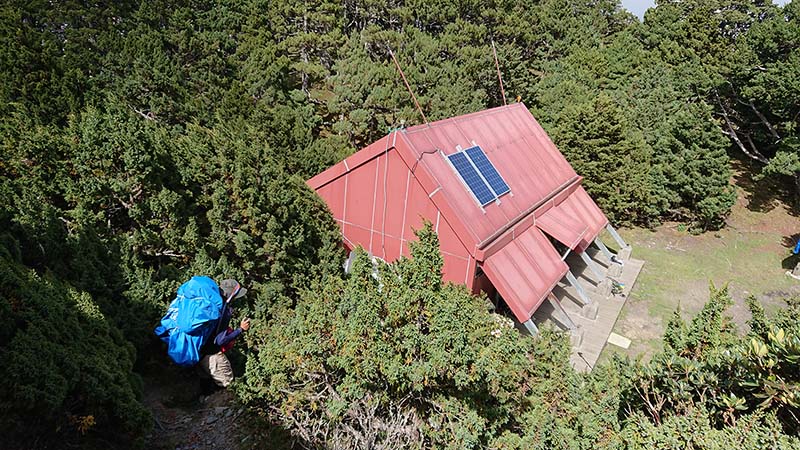

馬博拉斯山屋維護工程之物資運補以人工搬運為主,由東埔登山口入山至山屋約須步行三天。
馬博拉斯山屋概況
馬博拉斯山屋為一層(含夾層)鋼構造建築,約可容納20人,現有設備有:儲水設施、電源、照明、戶外半開放式廁所等設施。
山屋現況調查
依現場勘查結果,山屋既有設施之現況及設施受損狀況如下:
a.山屋左右各有水箱一只儲水設施有漏水及管路接頭不穩固之狀況(因本山屋附近無近便之取水地點,因此相關設施實有急迫改善之需)。
b.室內一層通鋪之床板局部受損(受損面積約為3m×2.5m),現場床板已拆除,受損區域凹陷不堪使用。經檢視受損床有程度不一之受損。
c.通舖面層鋪設之EVA發泡軟墊數量應已足夠,但山屋現場之發泡軟墊有二種厚度(約1公分及2公分)。
d.一層銜接夾層之不銹鋼梯(有兩座)其中一座鋼梯上部(夾層)及下部(一層)固定端鬆動,固定端須重新鎖固。
e.太陽能電力系統(發電、儲電及照明)運作正常。
白洋金礦山屋整修工程案
白洋金礦山屋為一層鋼構造建築物,約可容納20人,現有設備有電源、照明、戶外廁所等設施,山屋旁為水源頭,水源充足。屋前平台前幾年地坪局部掏空範圍已有土包袋疊砌之臨時擋土設施加固。
山屋現況調查及改善建議
a.室內屋頂漏水、屋頂及牆板無保溫材
b.廁所入口狹小
c.往廁所階梯基礎塌陷
(文:顏春嘉建築師事務所)
作品資料
作品名稱:馬博拉斯山屋整修工程及白洋金礦山屋整修工程
業 主:玉山國家公園管理處
地 點:玉山國家公園
用 途:避難山屋
建 築
事 務 所:顏春嘉建築師事務所
主 持 人:顏春嘉
參 與 者:塗文郁、詹永安
監造、室內、景觀:顏春嘉建築師事務所
施 工
建築、室內、景觀:宸瑩營造有限公司
材 料
室 內:玻璃纖維版(地坪及牆面)、PU發泡填縫劑(保溫材)
景 觀:熱浸鍍鋅角鋼、土包袋、巴杜柳安實木
建築面積:馬博/51㎡,白洋/40㎡
層 數:地上一層
造 價
建 築:新台幣5,490,000元
設 計 時 間:2018年7月至2018年10月
施 工 時 間:2019年1月至2019年7月
